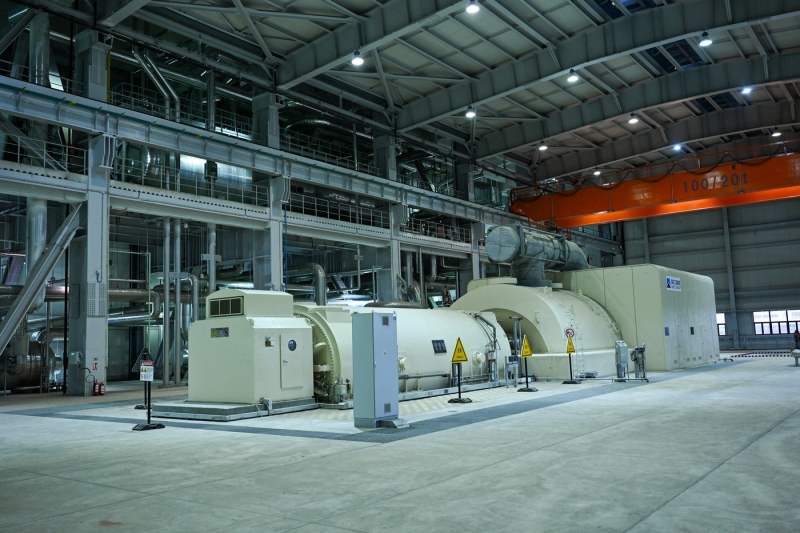

Kostolački termokapaciteti su od prošle godine snažniji za novih 350 MW snage bloka B3 u TE „Kostolac B“, projektu koji su zajedničkim snagama realizovali „Elektroprivreda Srbije“ i kineska kompanija „China Machinery Engineering Corporation“ (CMEK).
Novi megavati na elektroenergetskoj mreži garantuju dodatnu stabilnost u snabdevanju električnom energijom. Ugrađena je savremena oprema, koja garantuje rad u skladu sa zahtevima zaštite životne sredine:
- Proces proizvodnje električne energije na bloku B3 stabilan je, a snaga je optimizovana prema trenutnom stanju bloka. Blok je nov i ovaj početni period rada bloka, odnosno garantni period, veoma je važan za praćenje i uočavanje svih nepravilnosti u radu uređaja ili procesa u cilju njihovog otklanjanja - ističe za naš list Nenad Pitić, direktor Termoelektrane „Kostolac B“.
- Najvažniji koraci u narednom periodu podrazumevaju kompletno preuzimanje upravljanja blokom od radnika „Kostolac B“, praćenje i evidenciju rada postrojenja u garantnom periodu, planiranje neophodnih sredstava za rezervne delove i usluge za nesmetan rad bloka u budućem periodu. Veoma je važno uspostaviti stalan priliv novih radnika kako bi se održala ravnoteža sa brojem radnika koji su pred odlaskom u penziju. To bi doprinelo pravovremenom prenošenju znanja i iskustva starijih kolega i nesmetanom procesu obučavanja novih radnika za samostalan rad.
Jedan od najbitinijih preduslova za uspešan start jeste i obuka radnika koji se prvi put susreću s novom i savremenom opremom.
- Upoznavanje sa principima funkcionisanja nove opreme je ključan korak u uspešnom funkcionisanju novog termokapaciteta. Imajuću u vidu činjenicu da se radnici susreću sa poptpuno novom opremom, njihova obuka je podrazumevala i teorijsku, kao i praktičnu obuku na licu mesta. Obavljane su svakodnevne teorijske obuke radnika sa obilascima pogona i upoznavanje sa opremom u postrojenjima, a nakon pokretanja i preuzimanja bloka počela je i praktična provera obučenosti radnika u komandnim sobama i u pogonu, uz aktivno
zajedničko učestvovanje u procesima upravljanja sa kineskom stranom. Proces obuke zahtevao je veliko angažovanje zaposlenih jer je bilo neophodno da se u potpunosti savlada složenost nove opreme - istakao je Pitić.
Trenutno je u toku zajedničko upravljanje blokom radnika TE „Kostolac B“ i kineske strane.
- Cilj zajedničkog upravljanja je postepeno predavanje delova postrojenja radnicima TE „Kostolac B“ i njihovo upoznavanje sa načinima postupanja u radu sa novim blokom i u različitim situacijama. Saradnja sa kineskim partnerima teče nesmetano. Postoje jezička barijera, kao i kultorološke razlike i način razmišljanja, ali to ne utiče na odličnu saradnju. Prisutni su strpljenje, želja i težnja i jedne i druge strane da komuniciraju i ostvare tehničku razumljivost koja je neophodna u ovom zajedničkom projektu – ističe Pitić.
Dr Dalibor Stević, projekt inženjer u Direkciji za proizvodnju električne energije, ukazuje da je garantnom periodu prethodilo niz veoma bitnih etapa.
- Trenutno se blok B3 nalazi u radu i prate se parametri njegovog rada u garantnom periodu od strane radnika EPS, FIDIC inženjera (Međunarodna federacija inženjera konsultanata) i predstavnika „China Machinery Engineering Corporation“. Nakon potpisivanja sertifikata o preuzimanju bloka B3 (Taking Over Certificate) u decembru prošle godine, počeo je da teče garantni rok od godinu dana u skladu sa ugovornim obavezama. U toku garantnog roka izvođač radova je u obavezi da otkloni sve uočene nedostatke u radu bloka – kaže Stević.
Da bi se došlo do rada bloka B3 u garantnom periodu, morale su biti završene prethodne faze, počev od funkcionalnih proba. Tek nakon završenih funkcionalnih proba i testova mogao je da započne i probni rad bloka B3, koji je trajao 168 časova, u skladu sa ugovorom. Probni rad uspešno je završen početkom oktobra 2024. godine.
Nakon završenog probnog rada, započete su pripreme za garancijska ispitivanja u cilju dokazivanja parametara rada bloka garantovanih ugovorom.
- U periodu nakon završetka probnog rada, blok B3 bio je na mreži i započete su pripreme za izvođenje garancijskih ispitivanja. Ova ispitivanja obavili su su u drugoj polovini oktobra prošle godine, akreditovane domaće organizacije Mašinski fakultet Beograd, Institut Vinča, Institut Nikola Tesla, u skladu sa ugovorom i usvojenom procedurom - rekao je Stević.
